Nur den vielen schwer dafür arbeitenden Mitglieder und Freunden des OGV, so wie unserem ehemaligen Vorstand Richard Rommel ist es zu verdanken, dass unser Verein heute im Besitz eines solchen Juwels ist. Nur durch ihren unermüdlichen Einsatz konnte ab dem Sommer 2002 die OGV Scheuer errichtet und im Jahre 2003 fertig gestellt werden.

Mit der folgenden Bildern können wir Ihnen den Ablauf der Bauarbeiten rund um die OGV Scheuer im Jahr 2002 und später zeigen



Leider sind nicht alle Personen, die irgendwie am Bau der OGV Scheuer, am Innenausbau, usw. beteiligt waren, auf den Bildern abgebildet.

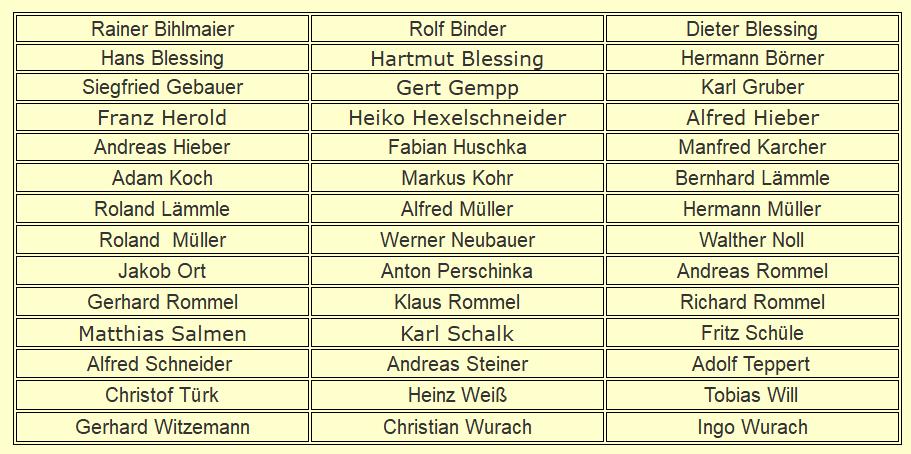

Als kleines Dankeschön haben wir hier deshalb alle namentlich,

in alphabetischer Reihenfolge aufgeführt





Das Bau-Tagebuch

Fr. 19.07.2002 Besprechung SÜWAG (KAWAG) wegen des Stromanschluss

Sa. 20.07.2002 Leerrohre für Strom und Wasser verlegt

Mo. 22.07.2002 Besprechung mit Firma Elektro-Gempp

Do. 25.07.2002 Kabel und Wasserschläuche bei Fa. Löffelhardt in Fellbach abgeholt

Fr. 26.07.2002 Stromkabel und Wasserschlauch in Leerrohre eingezogen. Wasser angeschlossen

Sa. 27.07.2002 Besprechung mit Fa. Binz wegen des Holzaufbaus der Scheuer

Mo. 29.07.2002 Besprechung mit Firma Elektro-Gempp

Mi. 31.07.2002 Einmessen der Baustelle unter Leitung von Roland Lämmle

Do. 01.08.2002 Abladen der bestellten Schachtringe aus Beton, Kabel verlegt, Decke im Vereinsheim der Hundefreunde abgenommen

Fr. 02.08.2002 Stromzähler für OGV Scheuer gesetzt und Strom angeschlossen, Decke im Vereinsheim der Hundefreunde wieder angebracht

Di. 06.08.2002 Baugrube mit Fa. Unkel ausgebaggert, Geologe Voigtmann, wegen vom Landratsamt vor- geschriebenen Bodengutachten kontaktiert

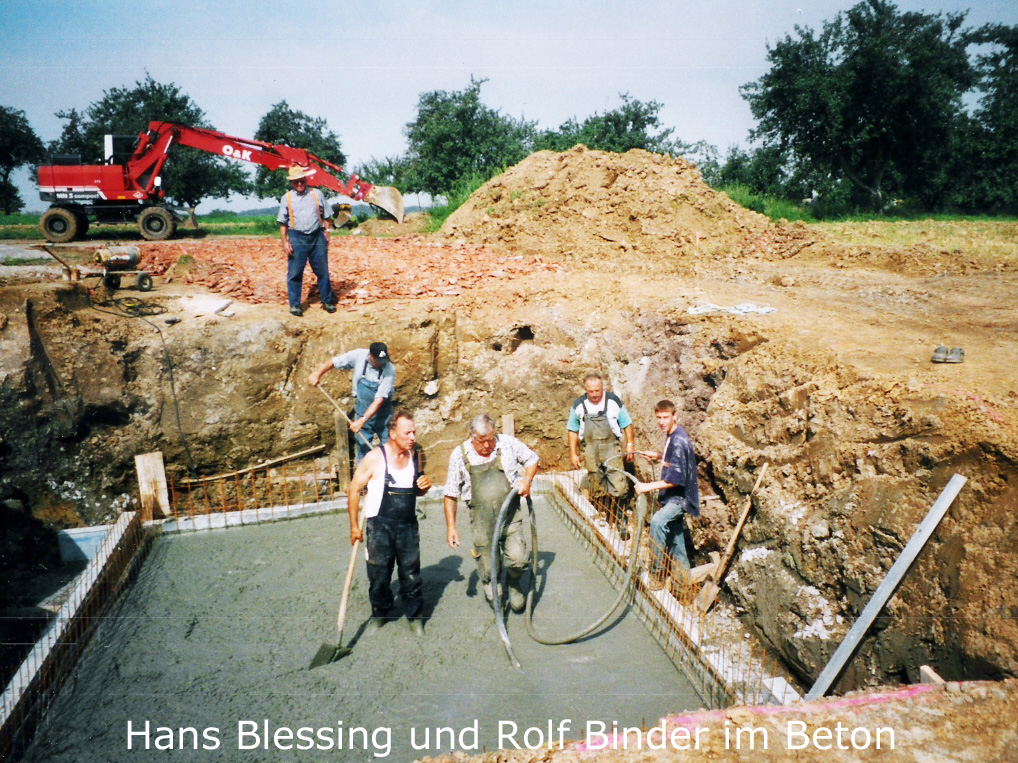

Mi. 07.08.2002 Rest der Baugrube mit Fa. Unkel ausgebaggert, Fundament für den Keller hergestellt, Zisterne gesetzt

Do. 08.08.2002 Armierungseisen bei Fa. Blumenstock in Neustadt abgeholt, Armierung und Schalung von Kellerboden

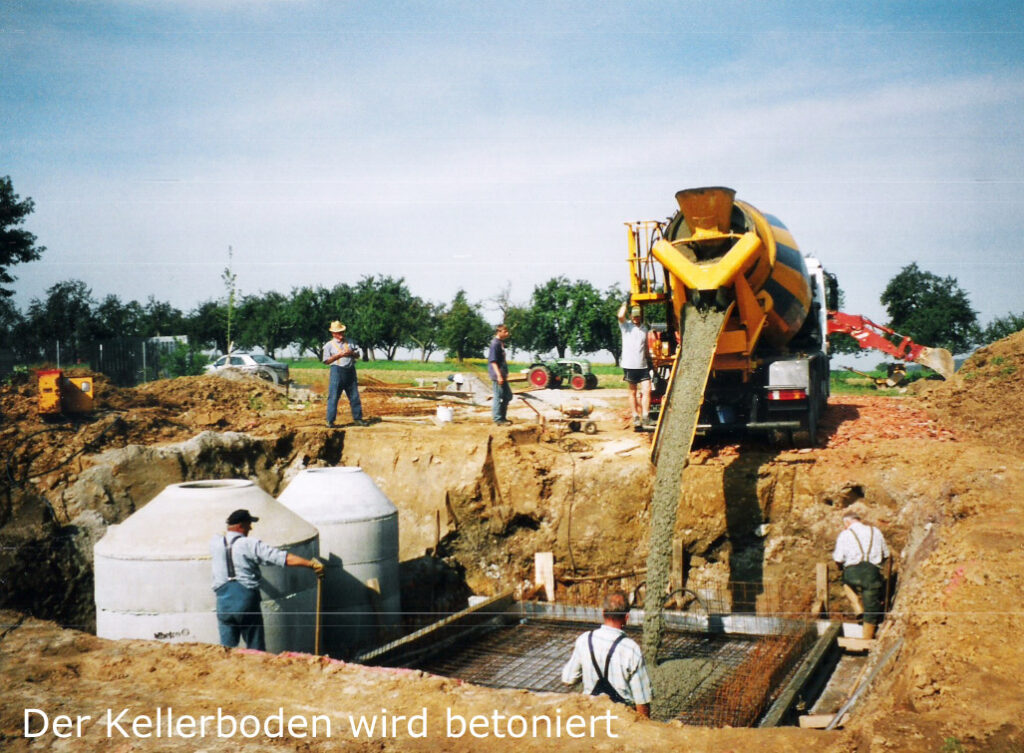

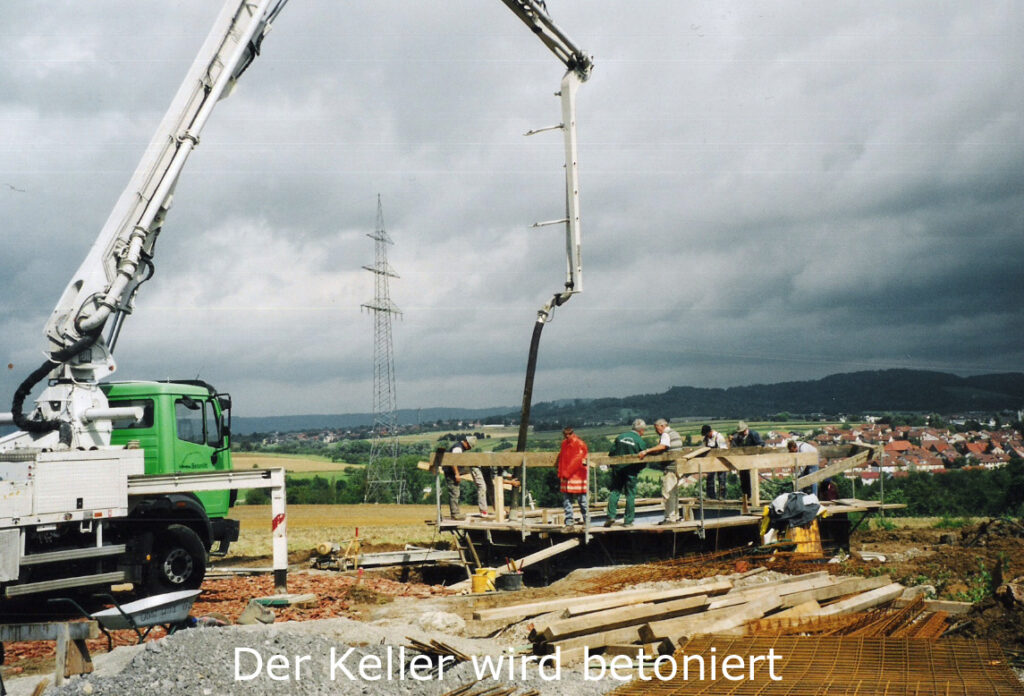

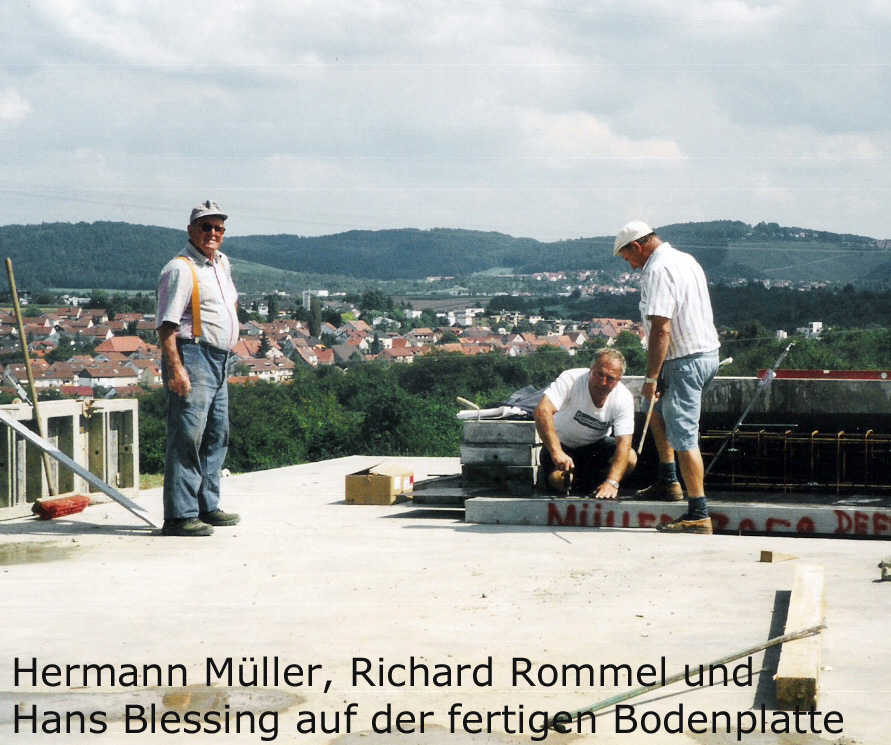

Fr. 09.08.2002 Bodenplatte Keller betoniert

Sa. 10.08.2002 Schalung des Kellers mit dem LKW mit Kranausleger der Firma Käfer, Breuningsweiler,    gestellt. Fahrzeug wurde von Hermann Börner organisiert und bedient

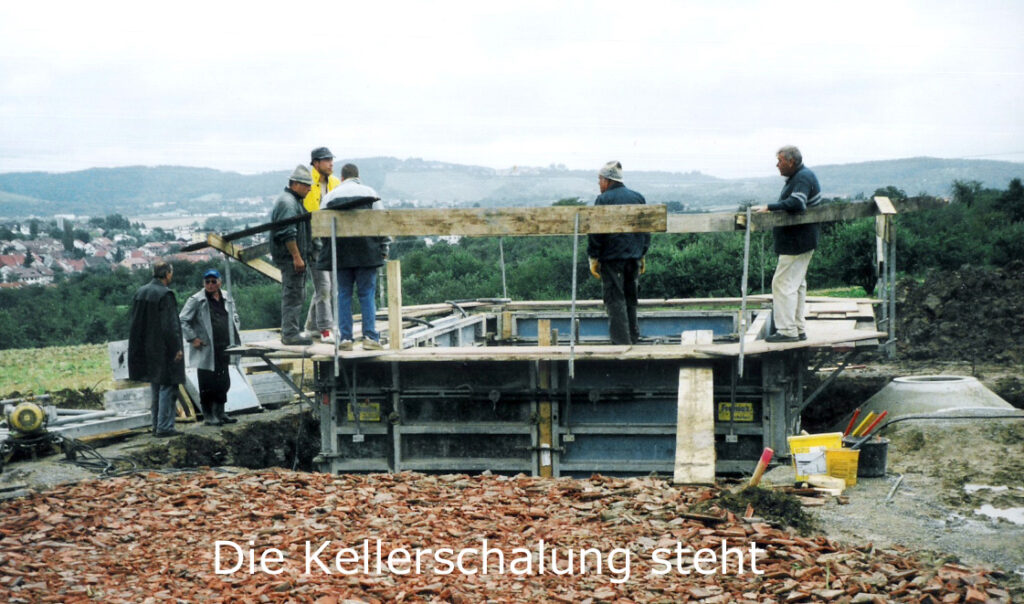

Mo. 12.08.2002 Schalung der Kellerwand komplett aufgestellt und betoniert

Di. 13.08.2002 Kellerwand ausgeschalt, und Schalungsmaterial geputzt

Mi. 14.08.2002 Außenwände des Kellers mit schwarzem Schutzmaterial (Wandex) gestrichen

Do. 15.08.2002 Baugrube mit Schaufelbagger und von Hand angefüllt

Fr. 16.08.2002 Baugrund für den Unterbau der Bodenplatte vorbereitet

Sa. 17.08.2002 Bodenplatte, Kellerdecke und Scheunensockel eingeschalt und mit Armierung begonnen

Mo. 19.08.2002 Armierung fertiggestellt und Bodenplatte mit Kellerdecke betoniert

Di. 20.08.2002 Bodenplatte und Kellerdecke ausgeschalt

Mi. 21.08.2002 Scheunensockel eingeschalt

Do. 22.08.2002 Scheunensockel eingeschalt

Fr. 23.08.2002 Rest des Scheunensockel eingeschalt und betoniert

Sa. 24.08.2002 Kellerdecke und Scheunensockel ausgeschalt

Mo. 26.08.2002 Keller und Zisternen gereinigt, Baustelle gereinigt und aufgeräumt

Di. 27.08.2002 Armierungseisen sortiert und aufgeräumt, Stromverteiler umgeklemmt, Material Fa. Binz abgeladen

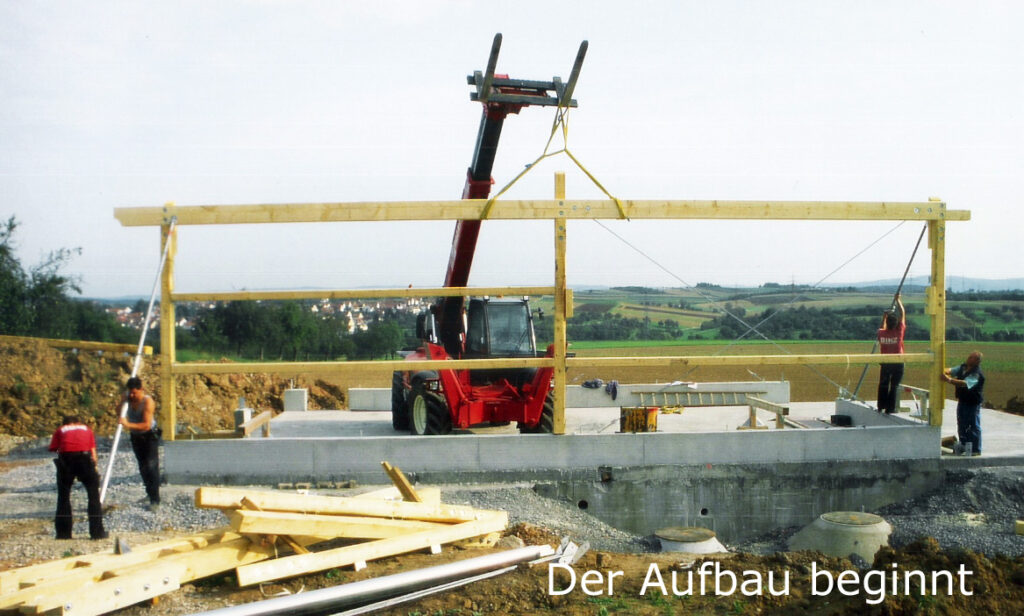

Mi. 04.09.2002 Firma Binz beim Aufstellen des Holzaufbaus der Scheuer geholfen

Do. 05.09.2002 Dach der Scheuer mit Nut und Feder Brettern verschalt

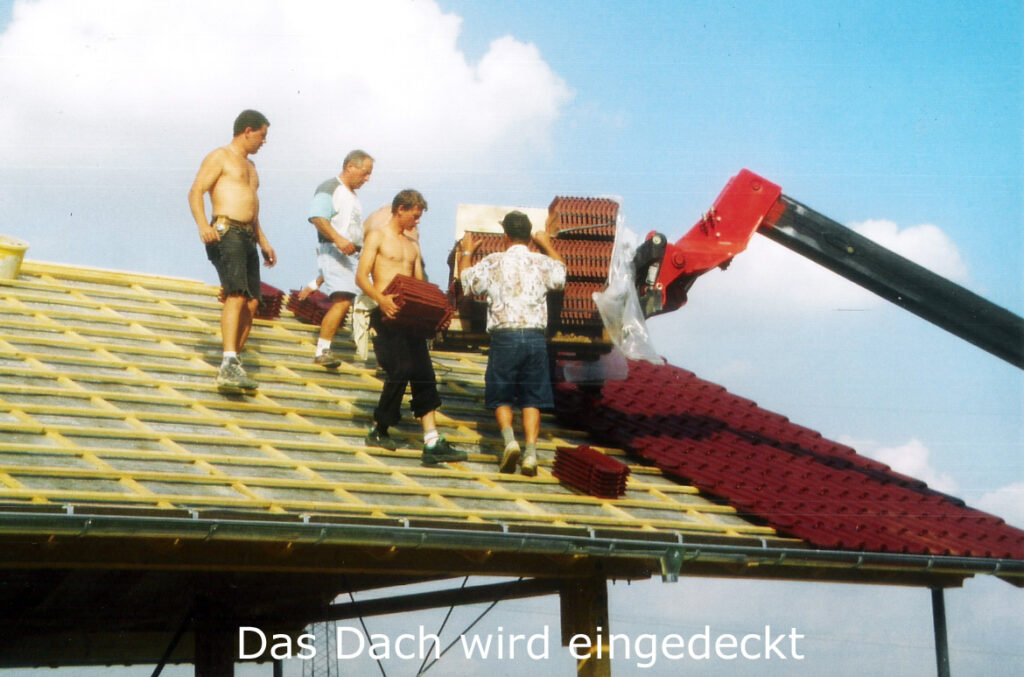

Fr. 06.09.2002 Dach aufgelattet und eingedeckt

Mo. 09.09.2002 gemeinsam mit der Firma Binz Seitenwände angebracht und die Schiebetore montiert

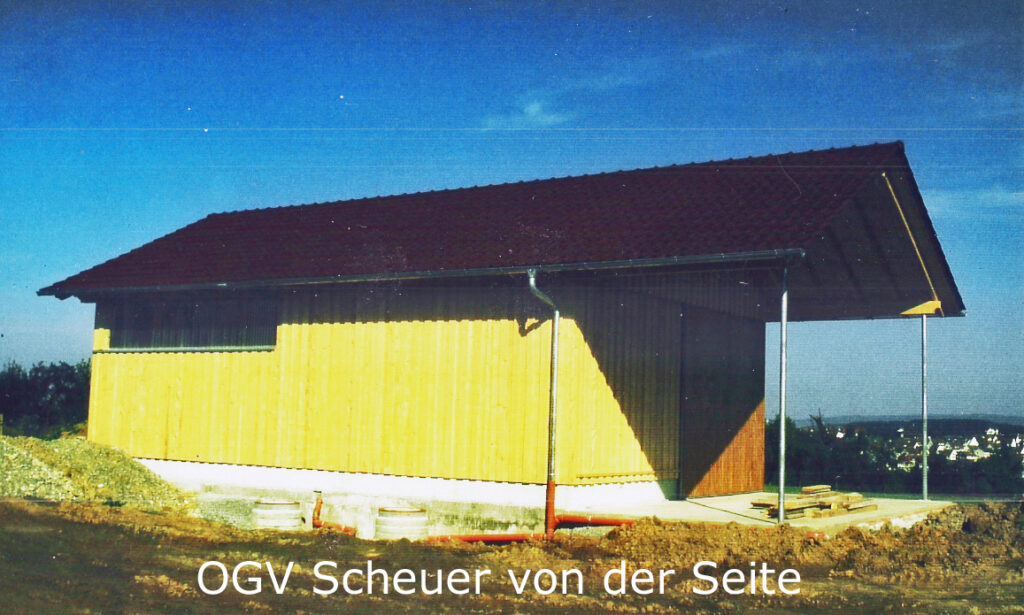

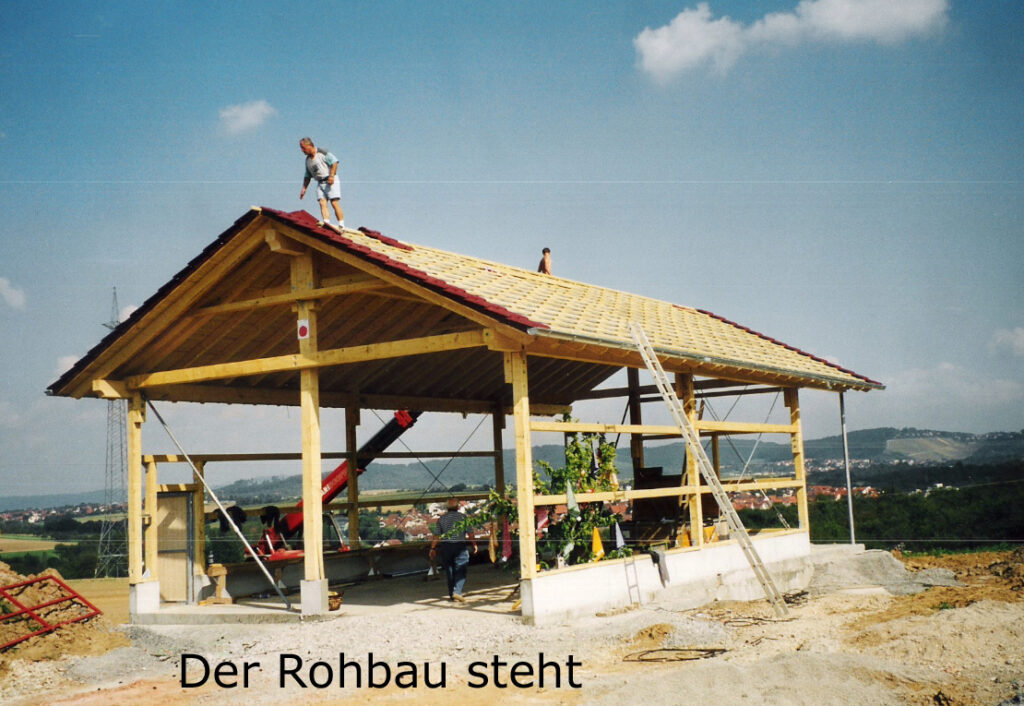

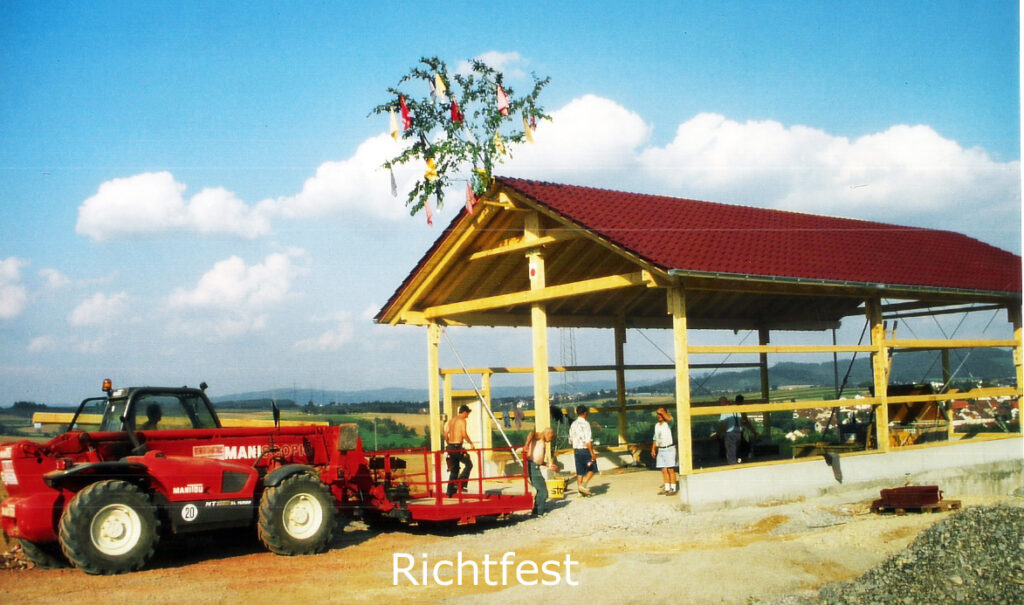

Di. 10.09.2002 Scheune fertig montiert

Mi. 11.09.2002 Material der Firma Binz aufgeräumt und die Straße gesäubert

Do. 12.09.2002 Schiebetore gestrichen und die Abwasserrohre verlegt

Fr. 13.09.2002 Schiebetore fertig gestrichen und Baustelle aufgeräumt,  Raps auf Acker nachgesät

Sa. 14.09.2002 Wasser- und Abwasserleitungen angebracht

Mo. 16.09.2002 Zisternen mit Betonringen erhöht, Wasser und Abwasser angeschlossen

Di. 17.09.2002 Kellertreppe eingeschalt und armiert. Restholz des Podestes (Holzdecke) aufgeräumt

Fr. 20.09.2002 Beton geholt und Kellertreppe betoniert

Sa. 21.09.2002 Kellertreppe ausgeschalt und Baustelle aufgeräumt

Mo. 23.09.2002 Baustelle und Baumaterial aufgeräumt

Di. 24.09.2002 Baustelle und Baumaterial aufgeräumt

Mo. 30.09.2002 Kellertreppe verputzt

Mo. 07.10.2002 vollgelaufenen Keller leergepumpt, Graben der Abwasserleitung mit Splitt verfüllt

Fr. 18.10.2002 Farbe gekauft, Graben der Rohre der Dachentwässerung verfüllt

Sa. 19.10.2002 Keller ausgepumpt

Mi. 23.10.2002 Keller gestrichen

Do. 24.10.2002 Steine und Platten bei Fa. Hess, Waiblingen bestellt und abgeholt

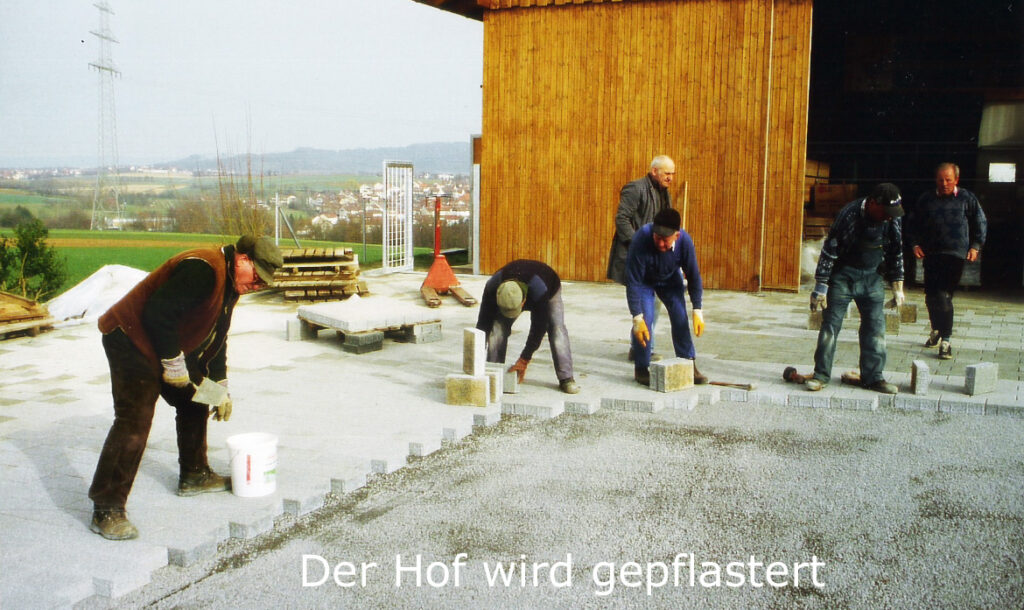

Sa. 25.10.2002 Most geholt, Platten verlegt, Außenbereich mit Bagger planiert

Di. 28.10.2002 vom Sturm gelöste Ortgangziegel wieder eingesetzt und verschraubt

Do. 31.10.2002 Bodenplatten im Keller verlegt, Material für den Außenbereich angefahren und planiert

Sa. 02.11.2002 Treppe zum Obergeschoss eingebaut

Do. 07.11.2002 Wände für die Toiletten gemauert

Sa. 09.11.2002 Toilettenwände fertiggestellt, Wasser abgepumpt

Mo. 11.11.2002 Holzdecke in Toiletten montiert, Steine bei Fa. Hess abgeholt

Über den weiteren Bauablauf können keine genauen Angaben mehr gemacht werden, da das Bautagebuch nach dem 11.11.2002 leider nicht mehr weitergeführt wurde
